Bộ Xây dựng chỉ ra nguyên nhân khiến cột điện ở Huế bị gãy đợt mưa bão số 5

 Bộ Xây dựng thông tin, nguyên nhân chủ quan khiến cột điện gãy đổ là do việc thiết kế, sản xuất, thi công lắp dựng, bảo trì còn những tồn tại, chưa đáp ứng quy định.

Bộ Xây dựng vừa có công văn số 4777 gửi Bộ Công thương, Tập đoàn Điện lực Việt Nam, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp về tăng cường công tác quản lý chất lượng cột điện bê tông cốt thép ly tâm sử dụng trong các công trình đường dây truyền tải điện trên không.

Theo Bộ Xây dựng, tình trạng gãy đổ các cột điện bê tông cốt thép (BTCT), trong đó có cả các cột điện BTCT ly tâm dự ứng lực được sản xuất trong thời gian gần đây có nhiều nguyên nhân. Nguyên nhân khách quan là do số lượng cột điện BTCT rất lớn, có nhiều nguồn gốc khác nhau, được xây dựng bởi nhiều chủ thể trong nhiều giai đoạn và do các tác động bất lợi như cây đổ, sạt lở đất.

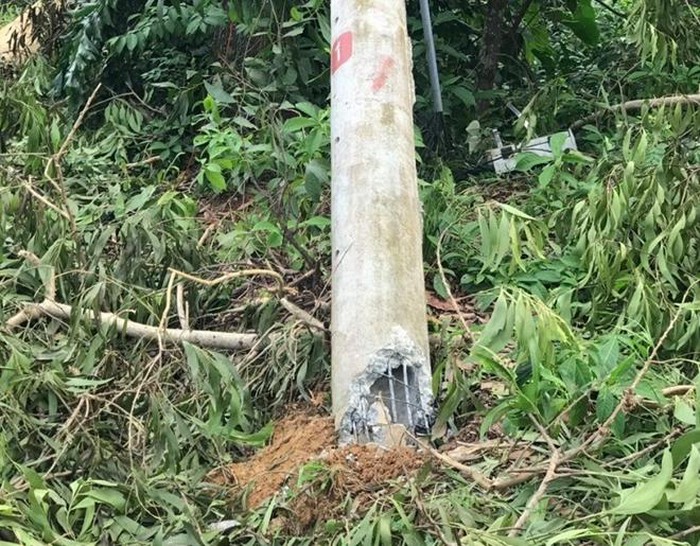

Cơn bão số 5 khiến nhiều cột điện ở Huế bị đổ, gãy.

Nguyên nhân chủ quan là do việc thiết kế, sản xuất, thi công lắp dựng, bảo trì còn những tồn tại, chưa đáp ứng quy định. Các cơ quan chức năng thiếu tính toán, kiểm tra khả năng chịu lực cột điện BTCT theo quy định của tiêu chuẩn thiết kế kết cấu BTCT hiện hành.

Để khắc phục, Bộ Xây dựng đề nghị Bộ Công Thương, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp chỉ đạo Tập đoàn Điện lực Việt Nam khẩn trương rà soát, đánh giá, phân loại các loại cột điện BTCT hiện hữu đang khai thác trong hệ thống.

Sau khi rà soát, Tập đoàn Điện lực Việt Nam cần có các biện pháp, kế hoạch và lộ trình phù hợp để gia cường, sửa chữa, thay thế các cột có nguy cơ không đảm bảo an toàn chịu lực trước mùa mưa bão.

Bộ Xây dựng cũng yêu cầu các cơ quan, đơn vị liên quan rà soát, hoàn thiện các quy định liên quan đến công tác khảo sát, thiết kế, chế tạo, lắp dựng, nghiệm thu và khai thác cột điện BTCT. Trong đó cần lưu ý quy định các đơn vị thiết kế, sản xuất, thi công lắp dựng cột BTCT, trong đó có cột BTCT ly tâm khi chế tạo, lựa chọn và thi công lắp dựng phải tuân thủ các quy định của tiêu chuẩn quốc gia hiện hành về thiết kế kết cấu, nền móng (bao gồm TCVN 5574: 2018 – Kết cấu bê tông và bê tông cốt thép, TCVN 2737: 1995 – Tải trọng và tác động…).

Xem xét giao đơn vị tư vấn có kinh nghiệm và năng lực phù hợp thực hiện tính toán kết cấu, lập bản vẽ thiết kế điển hình đối với các loại cột điện BTCT để đảm bảo an toàn và đồng bộ. Bộ Xây dựng cũng cho biết, căn cứ kết quả kiểm tra công tác phòng chống thiên tai của Ban chỉ đạo phòng chống thiên tai Bộ Xây dựng và báo cáo về hậu quả các cơn bão trong những năm vừa qua của một số địa phương, từ năm 2018, Bộ Xây dựng đã giao Cục Giám định Nhà nước về chất lượng công trình xây dựng (Cục Giám định) – cơ quan thường trực phòng chống thiên tai của Bộ Xây dựng, phối hợp với các đơn vị chức năng trong và ngoài Bộ tổ chức nghiên cứu, đánh giá nguyên nhân hư hỏng cột điện BTCT ly tâm do gió bão trong thời gian qua và đề xuất các biện pháp khắc phục.

Trước đó, tại buổi họp báo Chính phủ thường kì diễn ra ngày 2/10, Thứ trưởng Bộ Công Thương Đỗ Thắng Hải cho rằng, cột điện là một phần của công trình lưới điện, được các đơn vị điện lực xây dựng trên cơ sở tuân thủ quy định của Luật Xây dựng cũng như Nghị định 46 năm 2015 của Chính phủ, quy định rõ trách nhiệm của chủ đầu tư, tư vấn thiết kế, giám sát, thi công, tư vấn, kể cả cung cấp vật liệu sản phẩm, kết cấu thiết bị sử dụng cho công trình xây dựng.

Theo Thứ trưởng Hải, Bộ Công Thương là đơn vị quản lý Nhà nước trong lĩnh vực về điện, cùng với chủ sở hữu của Tập đoàn EVN là Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp, Bộ đã yêu cầu ngành điện và EVN trực tiếp rà soát, phân tích, đánh giá và đề xuất giải pháp tổng thể trong công tác thiết kế, quản lý xây dựng công trình, mua sắm hàng hóa và quản lý vận hành các công trình này. Bên cạnh đó, Bộ phối hợp với chính quyền địa phương bảo đảm an toàn hành lang lưới điện và tăng cường kiểm tra công tác quản lý vận hành, kịp thời xử lý các điểm xung yếu.
